8月5日,三伏天的港城地面热浪蒸腾,莱山区轸大路逛荡河附近地下约7米深处的电缆隧道内,一场与时间赛跑的电力保供攻坚战正悄然打响。作为我市中心城区电网补强工程的关键“大动脉”,竹芝π光成220千伏线路工程建设进入投运前的冲刺阶段。

隧道敷设
工程稳步推进

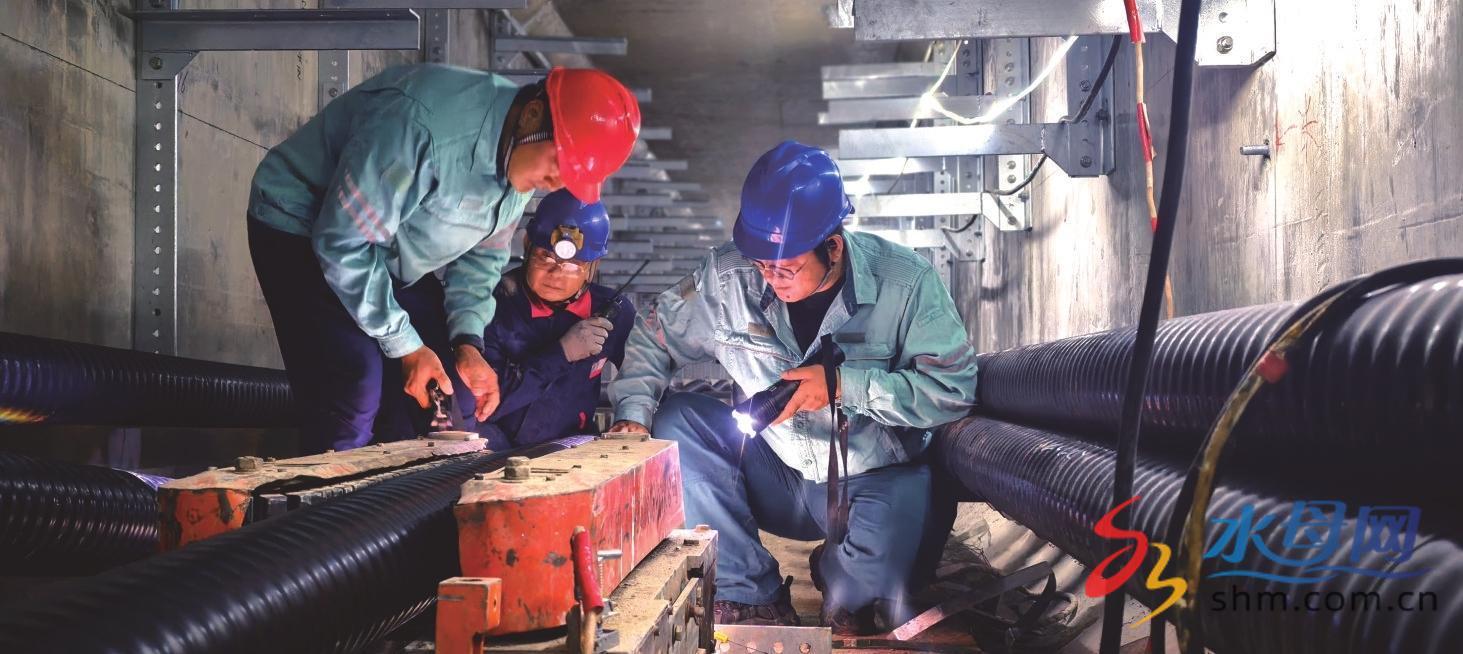

记者来到轸大路11号接头井的施工现场,空气一下子变得凉爽起来。工人们正操作着电缆输送机,将碗口粗的220千伏高压电缆缓缓向前传送,犹如地下“穿针”。
现场负责人介绍,这条电缆隧道起于凤凰山水库,终至滨海街道三十里堡,全长10多公里,是高压电缆专属敷设通道。
“电缆每米重约90斤,由铜材料制成,输送到地下后,需要人工配合搬运,这是一项重体力活。”技术人员指着正在运行的电缆输送机介绍,“它提供每分钟11米的匀速动力,人工负责配合将其放置到滑车上,速度平缓、施工稳定。”
相比传统架空铁塔建设,隧道敷设对城市交通和市政设施的影响更小,建设周期也更短。
迎峰度夏
刷新“电力速度”
该工程是中心城区电网补强工程的核心工程之一,线路总长13.78公里,其中隧道段10多公里,架空段约3公里。
为保障8月底投运,“24小时施工、5支队伍同时作业”已成为常态。“目前我们已敷设电缆近4公里,42盘、每盘600多米的电缆被送入了地下。”项目负责人介绍,“地面运输保障很给力,电缆线盘能按时到位。”
织密保供网
守护万家清凉
今年4月,随着华能烟台电厂的正式关停,中心城区电网面临负荷缺口。国网烟台供电公司协同地方政府,规划了中心城区“7+2”电网补强工程,共同构成了守护城市能源安全的坚固防线。
其中,中心城区110千伏线路过渡改接工程高效完成了5处共计10回线路的改接,已于今年4月率先投运,成功将14万千瓦负荷分流至周边区域。通瑞输变电工程包括新建110千伏线路14.8千米、10千伏线路17千米,新增主变容量12.6万千伏安。该工程可将中心城区4万千瓦负荷转接到周边,解决卧龙站主变重载、远距离供电等问题,加强芝罘区南部电网网架结构,通过12回10千伏线路将充足的电力输送到黄务街道十多个小区,为10万户家庭可靠用电提供了坚强支撑。
4月份投运的110千伏科悦输变电工程,包括新建110千伏线路14.11千米、10千伏线路1.8千米,新增主变容量12.6万千伏安。该工程可优化烟台高新区中压网架结构,提高电网供电能力和供电可靠性,降低110千伏马山站、世贸站负载率,同时将中心城区2万千瓦负荷改接至周边区域,大大增强了中心城区的供电能力与供电可靠性。
电缆一米一米敷设,烟台的电网布局也日益完善坚强。与之前投运的5项工程相比,竹芝π光成工程是投资最大、供电能力提升最显著的。投运后,将释放12万千瓦的供电能力,与220千伏光成站配出工程共同构成缓解核心区供电压力的“电力大动脉”,为今夏市民的“放心电”和城市的高质量发展注入源源不断的底气。
