补强电力“生命线” 中心城区安心度夏 10万户居民今夏用电无忧

2026-06-16 08:58:12

来源:水母网

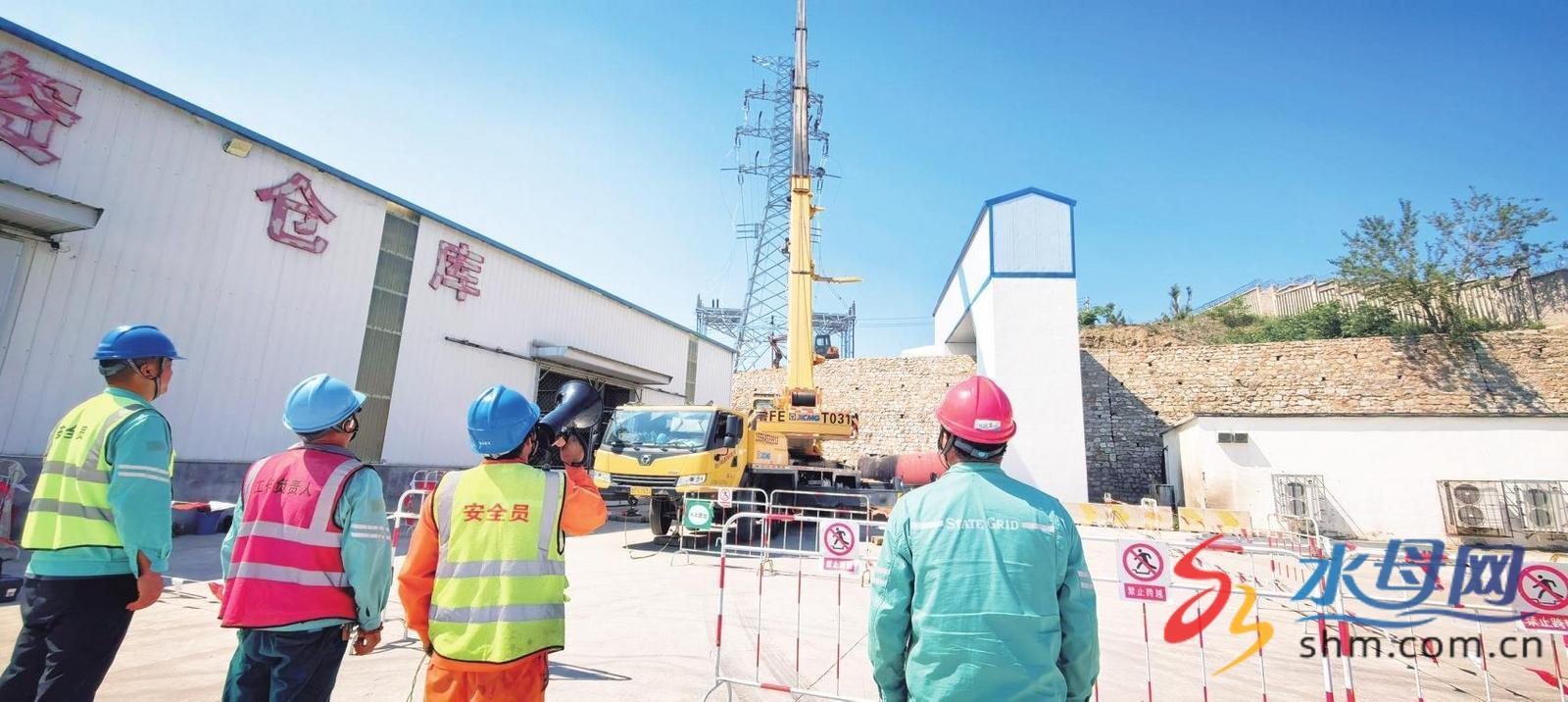

6月12日下午,在港城西大街芝罘站不远处T7号铁塔上,几名身着工装、系着安全带的电力工人正小心翼翼地进行引流线安装作业。地面上,国网烟台供电公司东源送变电项目经理王颂和安全员仰头注视着他们的每一个动作。

通瑞(东林)110千伏输变电及其10千伏配出工程是今年夏天中心城区电网补强工程项目之一。6月17日,这条电力“生命线”将正式送电,为芝罘区南部的发展和市民生活注入一剂强心针。

一场与时间的赛跑

今年4月26日,华能烟台电厂正式关停。它的离去,让中心城区电网面临负荷缺口。通瑞(东林)输变电工程正是填补这一缺口的主力项目之一。这个工程新建110千伏线路14.8公里、10千伏线路17公里,新增主变容量12.6万千伏安,可将中心城区4万千瓦负荷改接至周边区域。

然而,这条电力“生命线”的施工之路并不平坦。工程需要建设14基电塔,架设5.92公里架空线路,敷设25.2公里电缆,穿越三段地下电力廊道,线路路径和相关问题十分复杂。前期准备工作完成后,从今年3月6日复工起,王颂和工人们就进入了“战时状态”。每天早晨6点到工地、晚上加班到9点是常态。高峰期,项目部同时投入了5个班组、近100名施工人员。不到两个月的时间,他们完成了8基铁塔的基础施工和电力拉管施工,抢回了约20天工期。

10万户居民用电无忧

记者在现场看到,T7号塔上的引流线施工正在进行,塔上作业的工人身上系着双重保护。“安全是第一生命线。”王颂反复强调。

通瑞(东林)输变电工程送电后,电力将从220千伏黄务变电站出发,经架空线路和电力管廊,接入新建的110千伏通瑞变电站,再通过12回10千伏线路送入千家万户。这条总长超过7公里的输电通道,承载着黄务街道周边十几个小区、约10万户居民的度夏希望。

6月14日到15日,该工程进行电缆耐压试验和线路参数测试。这是送电前的最后两道关卡。按照计划,6月17日将正式合闸送电。

织密更大保供网

面对夏季用电高峰的挑战,国网烟台供电公司协同地方政府,规划了一张立体式保供网络——中心城区“7+2”电网补强工程,共同构成了守护城市能源安全的坚固防线。

目前,各项工程正如火如荼地推进,部分项目已初战告捷。中心城区110千伏线路过渡改接工程高效完成了5处共计10回线路的改接,已于今年4月率先投运,成功将14万千瓦负荷分流至周边区域。高新区成海110千伏输变电及配出工程新建线路15.91公里,新增主变容量12.6万千伏安。该工程自“十四五”规划起便深耕细作,于今年4月建成投产,为中心城区再减负2万千瓦。

220千伏光成站配出工程与竹芝π光成220千伏线路工程,正依托轸大路、凤凰西路及庙后水库配套电力隧道的建设同步推进。一旦投运,将分别释放10万千瓦和12万千瓦的供电能力,成为缓解核心区压力的“大动脉”。

通瑞(东林)输变电工程在内的5项工程投产后,将累计转出负荷30万千瓦,并提升12万千瓦的供电能力。至7月15日夏季负荷峰值来临前,“4+2”工程将全面告捷。届时,中心城区40万千瓦用电负荷将全部实现优化改接,整体供电能力提升28万千瓦。

着眼未来,华能新厂220千伏送出工程、慎礼220千伏输变电工程等后续项目也已蓄势待发。从应急补缺到长效强基,这张日益强壮的电网,为城市的高质量发展注入了源源不断的动力与底气。

YMG全媒体记者 杨春娜 通讯员 马学利 摄影报道
